Schulraumprojekt Kocher Büetiger-Haus
Hier finden Sie aktuelle Informationen zum Schulraumprojekt Kocher Büetiger-Haus.
Medienberichte
April 2024

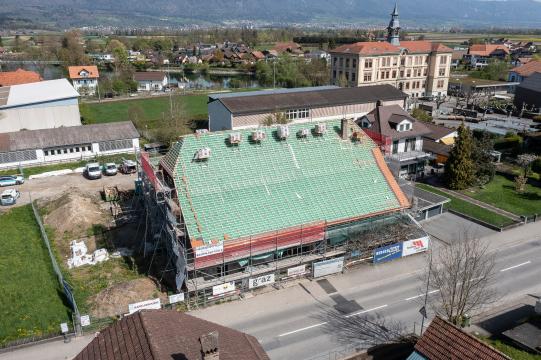

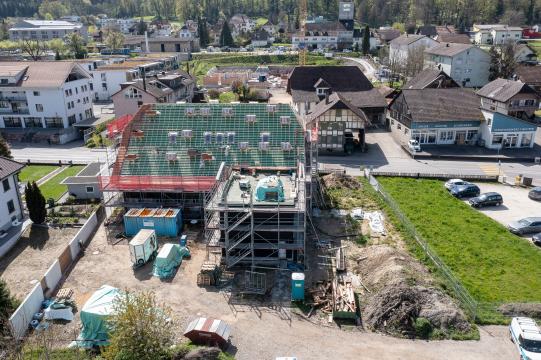

Die Arbeiten zur Dacheindeckung wurden am 8. April 2024 aufgenommen


März 2024
Die Unterlagsböden im Neubauteil wurden eingebracht und die bestehenden Schiebeböden im Altbauteil nach deren Renovation an demselben Ort wieder eingebaut.

Februar 2024
Der Einbau der Verglasung im Haupteingangsbereich erfolgte im Februar 2024. Gegen Ende des Monats wurden die Arbeiten zur Demontage des alten Dachteils in Angriff genommen.

Januar 2024

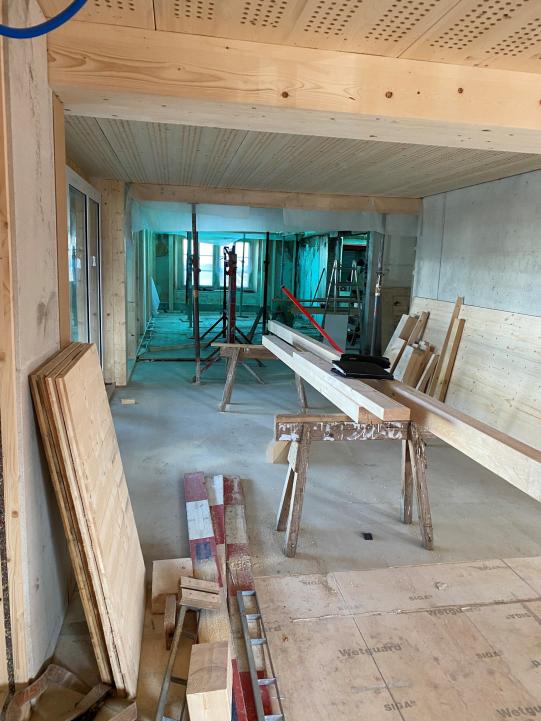

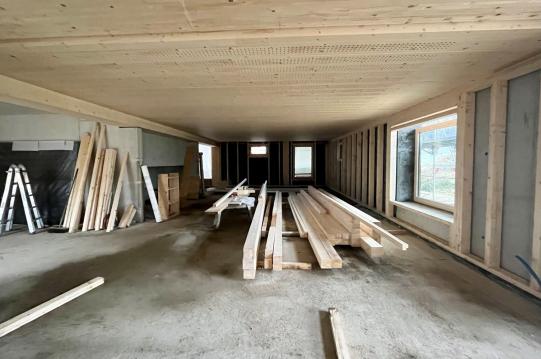

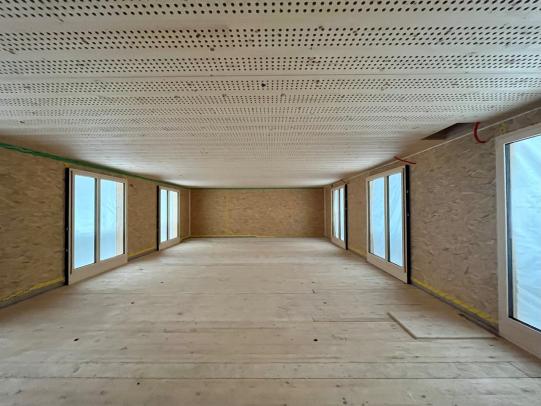

Die Fenster und die Akustikdecken im Anbau sind sowohl im künftigen Essraum der Tagesschule wie auch im neuen Schulzimmer im Obergeschoss montiert. Die Installationsarbeiten im Annex-Bau wurden aufgenommen.


Dezember 2023

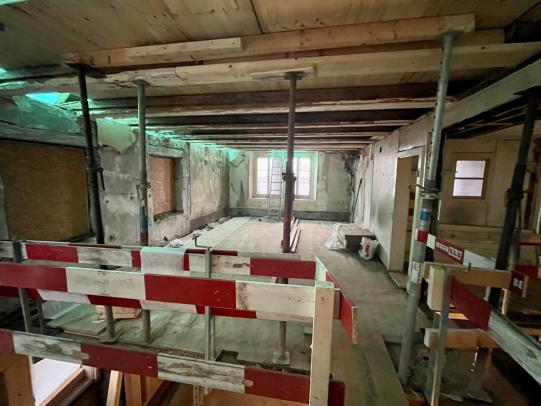

Parallel zu den Bauarbeiten für den Annex-Bau wird die Sanierung im Altbauteil vorangetrieben, wie z.B. das Abschleifen der bestehenden Balkenlage oder der Einbau der alten Schiebeböden in der Decke des Erdgeschosses.


November 2023

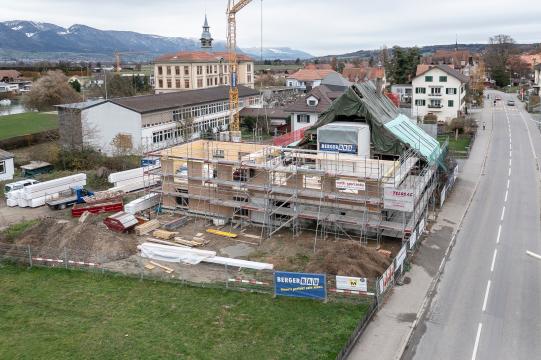

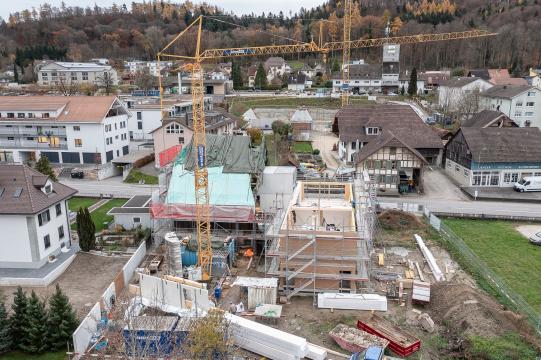

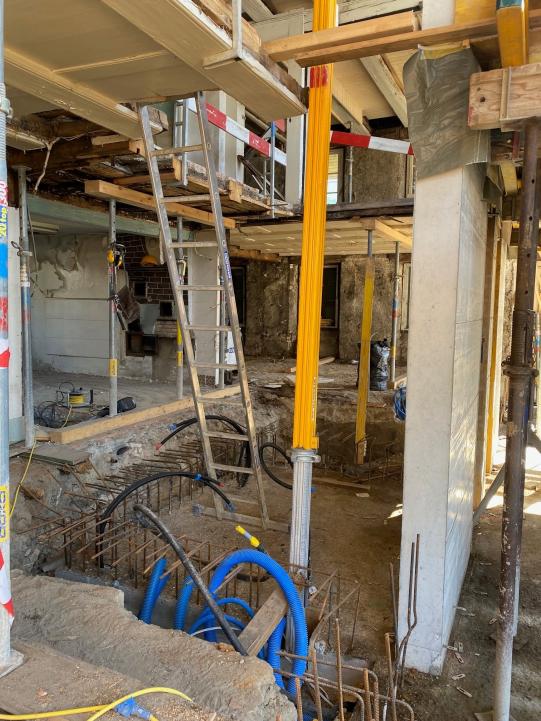

Die Betonarbeiten für das neue Treppenhaus sind abgeschlossen.

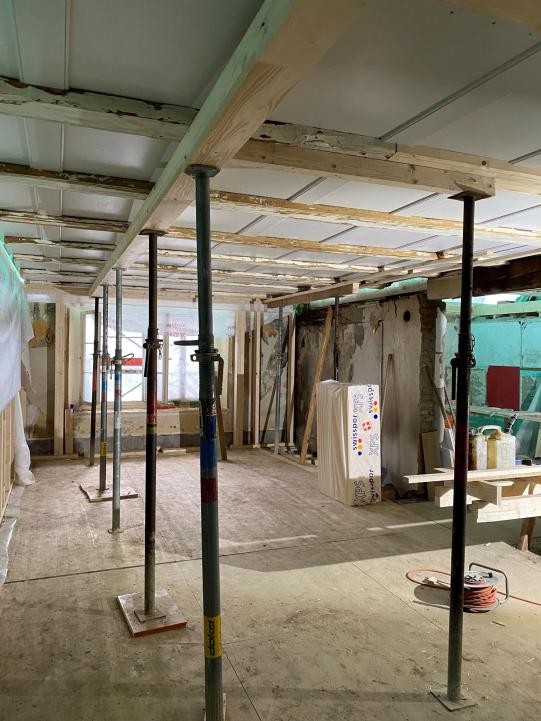

Mit dem Versetzen der Holzelemente entstehen in raschen Schritten die Räumlichkeiten für die neue Küche, den Aufenthaltsraum im Obergeschoss und für das neue Klassenzimmer im Anbau.


Oktober 2023

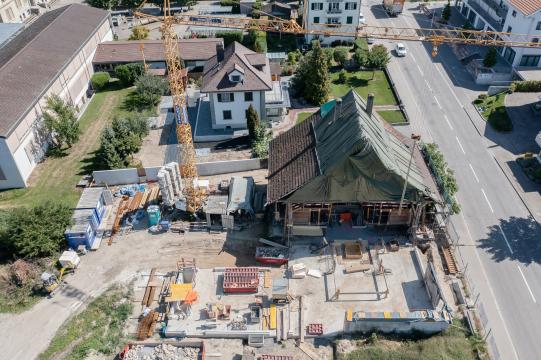

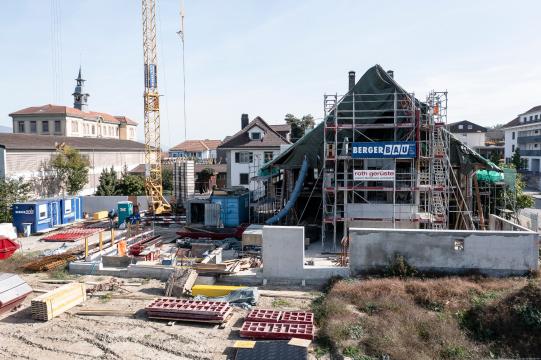

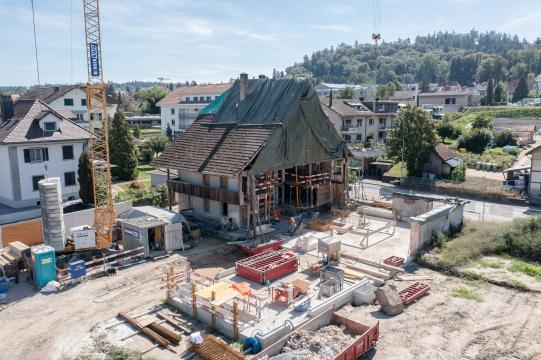

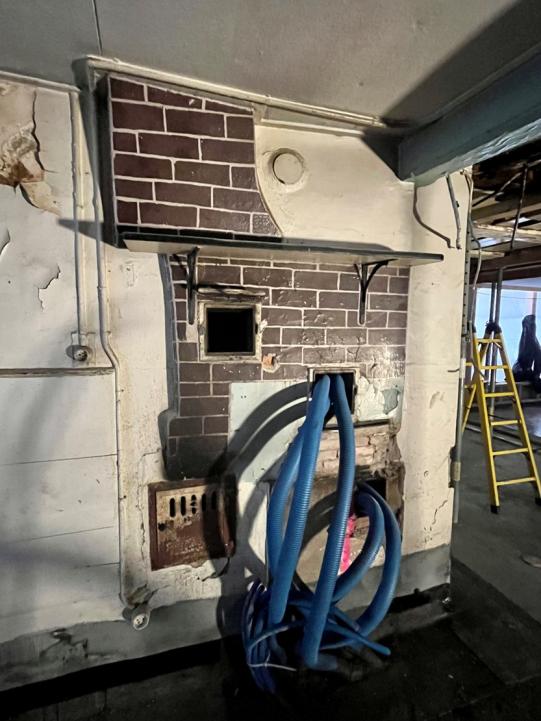

Um den alten Gebäudeteil wurde das Baugerüst inkl. Schutznetzen montiert. Die bestehenden Wände sind mit einer innen aufgebrachten Abdichtung versehen worden.


September 2023

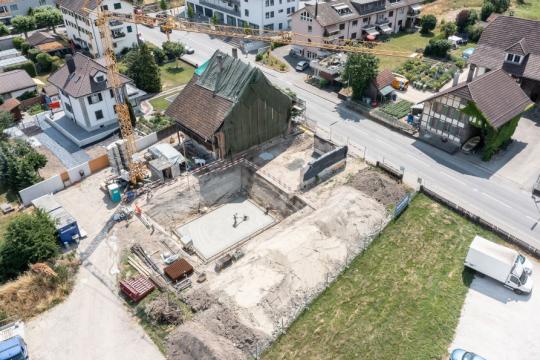

Sämtliche Bodenplatten im Bereich des ehemaligen Ökonomieteils sowie die Wände im Erdgeschoss sind betoniert.



Juli 2023
Die vom Gemeinderat eingesetzte Arbeitsgruppe hat an ihrer Sitzung vom 4. Juli 2023 definitiv entschieden, die Bibliothek künftig im Dachgeschoss des Kocher Büetiger-Hauses zu integrieren.
Juni 2023

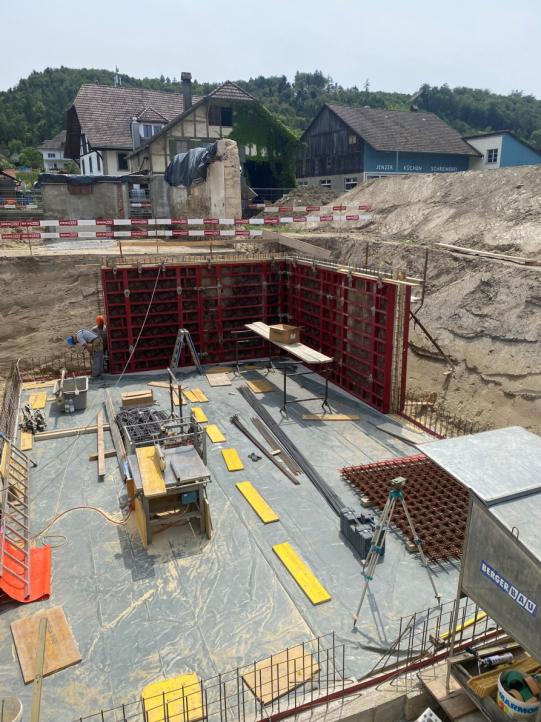

Nach der Erstellung der neuen Kanalisationsleitungen konnten im Juni 2023 die Bodenplatte sowie die erste Etappe der Kellerwände für den neuen Anbau betoniert werden.


Mai 2023

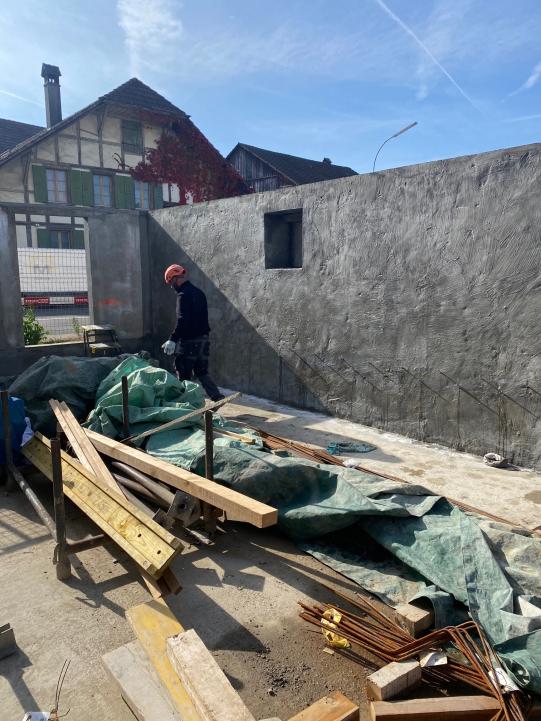

Per Mitte Mai 2023 erfolgte der eigentliche Baustart mit weiteren Rückbauarbeiten sowie mit dem Aushub für den Annexbau.

April 2023
Mit Gesamtentscheid vom 6. April 2023 erteilte das Regierungsstatthalteramt Seeland die Baubewilligung für die Sanierung, den Umbau, die Erweiterung und die Umnutzung des Kocher Büetiger-Hauses.
Oktober 2022


September 2022
Während der Auflage- und Einsprachefrist zum Baugesuch wurden zwei Einsprachen eingereicht. Der Bauentscheid wird sich entsprechend verzögern.

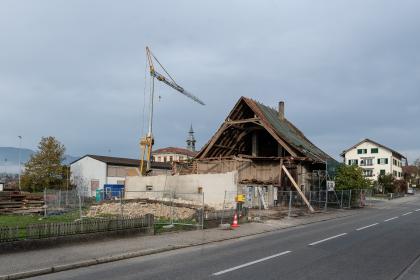

Am 28. September 2022 erteilte das Regierungsstatthalteramt Seeland die Bewilligung für den vorzeitigen Baubeginn zum Rückbau der Dachkonstruktion im Bereich des Ökonomieteils.
Juli 2022

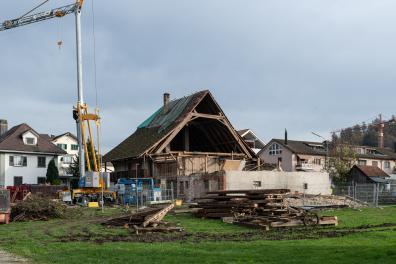

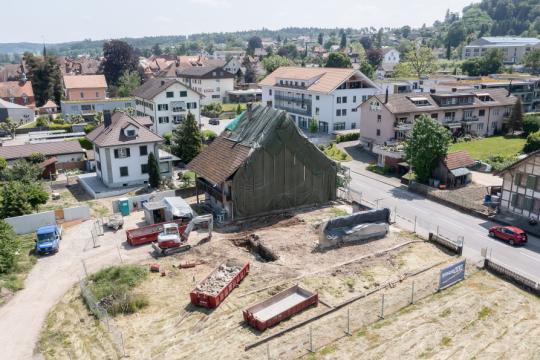

Infolge des teilweise stürmischen Wetters haben sich mehrere Dachziegel auf dem Dach des ehemaligen Ökonomieteils gelöst. Zudem brach ein tragender Balken der Dachkonstruktion ein, wodurch einige Holzteile auf das Sicherungsgerüst fielen. Sofort- und Sicherungsmassnahmen wurden umgehend getroffen.
Das Baugesuch liegt vom 28. Juli bis zum 29. August 2022 öffentlich auf.
Baugesuchspläne:
- Situationsplan 1-500
- Grundrisse 1-100
- Kanalisation und Werkleitungen 1-100
- Fassaden und Schnitte 1-100
- Umgebungsgestaltung 1-200
Juni 2022
Eingabe des Baugesuchs erfolgte am 23. Juni 2022
Januar 2022
Die Planergemeinschaft und die Arbeitsgruppe «Sanierung, Umbau und Erweiterung Kocher Büetiger-Haus» nehmen die Arbeit auf.
Dezember 2021
Der Auftrag für Architektur und Realisierung/Bauleitung wird an die Planergemeinschaft graz architekten ag und Telos AG vergeben. Der Auftrag für die Holzbauingenieurarbeiten geht an die B3 Kolb AG.
Herbst 2021
Die Submission für Architektur, Realisierung/Bauleitung und Holzbauingenieurarbeiten wird durchgeführt.
Juni 2021
Dem Schulraumprojekt Kocher Büetiger-Haus wird am 13. Juni 2021 zugestimmt und der beantragte Verpflichtungskredit über CHF 5’118’380.00 wird genehmigt.
Projektpläne:
- Fassaden Ost, Nord, West
- Gebäudeschnitte und Fassade Süd
- Grundriss Erdgeschoss und Untergeschoss
- Grundriss Obergeschoss und Dachgeschoss
